Когда можно снимать опалубку: сроки распалубки, прочность бетона и порядок демонтажа

Опалубку снимают после того, как бетон набрал нормативную прочность для конкретного элемента, поэтому ответ на вопрос, когда можно снимать опалубку, дают результаты испытаний. Число суток после заливки служит ориентиром для планирования, так как одна и та же смесь в июле и в ноябре твердеет с разной скоростью.

Когда можно снимать опалубку после заливки бетона

Минимальная прочность бетона при распалубливании установлена п. 5.17.8 и таблицей 5.11 СП 70.13330.2012. Требования по СП 70.13330 к незагруженным монолитным конструкциям приведены ниже.

Поверхность конструкции Минимальная прочность при распалубке
Боковые поверхности вертикальных конструкций 0,5 МПа, из условия сохранения формы
Горизонтальные и наклонные, пролет до 6 м 70% проектной прочности
Горизонтальные и наклонные, пролет свыше 6 м 80% проектной прочности

Для конструкций, которые уже несут нагрузку, в том числе от бетона вышележащего этажа, таблица числового значения не задает. Требуемую прочность в этом случае определяет проект производства работ (ППР) по согласованию с проектной организацией. По п. 5.4.3 движение людей по забетонированным конструкциям и установка опалубки вышележащих конструкций допускаются при прочности не менее 2,5 МПа. Порог 2,5 МПа ниже распалубочного, поэтому опалубку следующего этажа монтируют, пока нижняя плита еще опирается на стойки.

Момент, когда снимать опалубку после заливки бетона, определяют по результатам измерения прочности. Таблица 5.11 предусматривает для этого механические методы неразрушающего контроля по ГОСТ 22690 и запись в журнале бетонных работ. Задание на распалубку бригада получает только после того, как результат сверен с требованием таблицы и ППР.

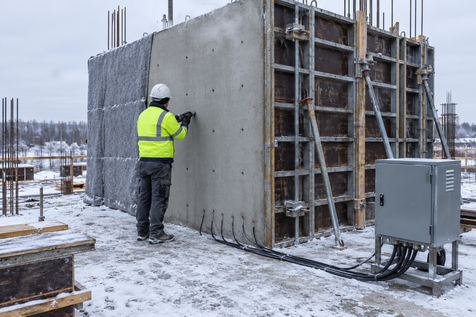

Когда нужно снимать опалубку, фото

Стены, колонны и фундаменты

Порог 0,5 МПа низкий, поскольку боковая опалубка не несет вес конструкции и только удерживает форму, пока смесь сохраняет пластичность. Его назначение связано с сохранностью поверхности, так как при слишком раннем отрыве щита на ребрах колонн остаются сколы, а на стенах вырывы бетона.

Боковые щиты ленточных фундаментов и ростверков освобождают по тому же порогу 0,5 МПа, поэтому определить, когда снимать опалубку с фундамента, проще, чем для плиты. При демонтаже опалубки фундамента в котловане подкосы и стяжки снимают до обратной засыпки пазух, пока к щитам сохраняется доступ. Очередность работ описана в материалах о демонтаже крупнощитовой опалубки стен и опалубки колонн.

Перекрытия

Плита работает на изгиб, поэтому требование к ней выше и зависит от пролета между опорами, на которые она передает нагрузку после распалубки. Стойки не убирают одновременно с палубой. Сначала головки стоек опускают на 4-5 см, чтобы палуба отошла от бетона, затем снимают фанеру и балки, и только после этого извлекают стойки. На больших пролетах работы ведут от середины к опорам.

Если над плитой бетонируют следующий этаж до набора проектной прочности, под ней оставляют или повторно устанавливают часть стоек. По п. 5.17.9 при установке промежуточных опор в пролете минимальная прочность при распалубке может быть снижена. В этом случае требуемую прочность, свободный пролет и схему опор определяет ППР по согласованию с проектной организацией. Устройство систем разобрано в статье об опалубке перекрытий. Опалубка перекрытий в аренду включает телескопические стойки и двутавровые балки, ламинированную фанеру можно добавить к комплекту или арендовать отдельно. При нестандартной высоте или конфигурации раскладку по чертежам выполняет инженерный отдел компании.

Опалубка стен, колонн и перекрытий в аренду
Боковую опалубку стен и колонн освобождают при 0,5 МПа и переставляют на следующую захватку, а комплект перекрытий остается под плитой до набора 70 или 80% проектной прочности. Количество комплектов под график бетонирования специалист рассчитает по чертежам.
Комплект Гамма для стен на объектах с краном. Щиты отрывают от бетона и переставляют краном целиком.
590 ₽/м² в мес Заказать
Комплект ДЕКА для стен и фундаментов на участках без крана, щиты собирают и снимают вручную.
790 ₽/м² в мес Заказать
Универсальные щиты высотой 3,0, 3,3 и 4,5 м для колонн квадратного и прямоугольного сечения.
440 ₽/м² в мес Заказать
Телескопические стойки, двутавровые балки и ламинированная фанера. Без фанеры 260 ₽/м².
400 ₽/м² в мес Заказать

Через сколько дней снимать опалубку: от чего зависит срок

Фиксированного числа суток нормы не устанавливают, СП 70.13330.2012 нормирует только прочность. Ответ на вопрос, через сколько можно снимать опалубку, зависит от скорости набора прочности бетона на конкретной захватке.

Эта скорость определяется классом бетона и видом цемента, добавками-ускорителями, температурой и уходом в первые сутки, массивностью элемента. Чем ниже температура, тем медленнее идет гидратация цемента и набор прочности.

Справочные графики набора прочности по суткам и температуре помогают оценить, через сколько снимать опалубку, и спланировать оборот комплекта. Сроки снятия опалубки закладывают в ППР, но назначать распалубку только по графику, без испытаний, нельзя.

Распалубка зимой: прочность, прогрев и сроки

При отрицательной температуре воздуха добавляется еще одно требование СП 70.13330.2012. Таблица 5.7 задает критическую прочность, то есть минимальную прочность, при которой допускается замораживание бетона без потери свойств. Для бетона без противоморозных добавок в конструкциях, эксплуатирующихся внутри зданий, и в фундаментах под оборудование, не подвергающихся динамическим воздействиям, она составляет 50% проектной для классов до В10, 40% до В25 и 30% для В30 и выше. Для пролетных конструкций требование выше, 70% при пролете до 6 м и 80% при большем.

Для бетона класса В25 распалубочный порог стены 0,5 МПа составляет около 2% проектной прочности, а критическая прочность равна 40%. Поэтому стену иногда распалубливают раньше, чем бетон наберет критическую прочность. В этом случае конструкцию сразу укрывают теплоизоляцией или обогревают, как требует п. 5.11.13.

Согласно п. 5.11.1 специальные меры по выдерживанию бетона требуются при среднесуточной температуре наружного воздуха ниже 5°C и минимальной суточной ниже 0°C. До набора критической прочности бетон прогревают. Станция КТПТО-80 подает на греющий провод ПНСВ или электроды пониженное напряжение ступенями от 55 до 95 В. Электродный прогрев по п. 5.11.10 допускается до достижения бетоном не более 50% расчетной прочности, далее выдерживание продолжают методом термоса.

После прогрева бетон остывает с контролируемой скоростью. Ее определяют расчетом, при этом по таблице 5.7 она не должна превышать 5°C в час при модуле поверхности (Мп) до 4, 10°C в час при Мп от 5 до 10 и 20°C в час при Мп свыше 10. Модуль поверхности равен отношению площади охлаждаемых граней элемента к его объему, поэтому у тонких стен и плит он выше, чем у массивных конструкций. Та же таблица ограничивает разность температур наружных слоев бетона и воздуха при распалубке. Для конструкций с Мп от 2 до 5 она не должна превышать 20, 30 и 40°C при коэффициенте армирования до 1%, до 3% и более 3%, при Мп свыше 5 предел составляет 30, 40 и 50°C. При превышении этих значений распалубку откладывают.

Режимы и расчет провода разобраны в статье о прогреве бетона в зимнее время. Для зимних захваток компания сдает станцию прогрева бетона КТПТО-80 в аренду. Количество станций рассчитывают по объему бетона и температуре на площадке.

Оборудование для бетонирования и распалубки в холодный период
Позиции оформляются одним договором с основным оборудованием, отдельная логистика не потребуется.
Добавить к заявке

Порядок демонтажа опалубки

Распалубка, снятие и демонтаж в строительной практике означают одну и ту же операцию. Последовательность работ задает ППР, на большинстве объектов она включает следующие шаги.

  1. Подтверждение прочности и получение разрешения ответственного производителя работ.
  2. Ограждение зоны работ и допуск бригады, ознакомленной с ППР.
  3. Снятие подкосов, стяжек, замков и связей между щитами.
  4. Отрыв щитов от бетона без ударов по поверхности и перемещение краном или вручную в зависимости от массы.
  5. Опускание стоек перекрытия с последующим снятием палубы и балок.
  6. Очистка, осмотр и сортировка элементов перед установкой на следующей захватке.

На вопрос, кто разрешает демонтаж опалубки, отвечает п. 272 Правил по охране труда при работе на высоте, утвержденных приказом Минтруда России от 16.11.2020 № 782н. Опалубку демонтируют с разрешения ответственного производителя работ.

Если щит снимают до удаления всех стяжек, его приходится отрывать рывком, и кромка бетона скалывается. Поэтому любая инструкция о том, как снять опалубку после заливки бетона без сколов, строится на соблюдении этой последовательности. Демонтаж опалубки разных систем и типичные ошибки описаны в статье о монтаже и демонтаже опалубки.

Заключение

Распалубку назначают по прочности бетона, подтвержденной испытаниями. Для боковых поверхностей стен, колонн и фундаментов достаточно 0,5 МПа, для перекрытий нужно 70 или 80% проектной прочности в зависимости от пролета. Календарный график служит для планирования оборота комплектов, а в холодный период его пересчитывают с учетом прогрева, критической прочности и скорости остывания. Подбор опалубки и станций прогрева под параметры захватки выполняет инженер компании «Опалубка PRO».

Автор: Андрей Никитин

Дата публикации: 12.10.2026
